Firmenneubau

An unserem neuen Standort in der Gundelsheimer Straße 59 entsteht bis März 2026 ein moderner Firmensitz mit insgesamt 1.400 m² Fläche. Der Neubau vereint Lager, Produktion und Büro unter einem Dach und bietet damit optimale Bedingungen für effiziente Arbeitsabläufe und weiteres Wachstum.

Ein besonderes Highlight: Zwei neue, hochmoderne CNC-Maschinen erweitern unseren Maschinenpark und ermöglichen noch präzisere und leistungsfähigere Fertigung auf dem neuesten Stand der Technik.

Mit dem neuen Gebäude schaffen wir nicht nur Raum für Innovation, sondern investieren gezielt in Qualität, Technik und Zukunftssicherheit – für uns und unsere Kunden.

24.12.2025 - Hallenbau abgeschlossen

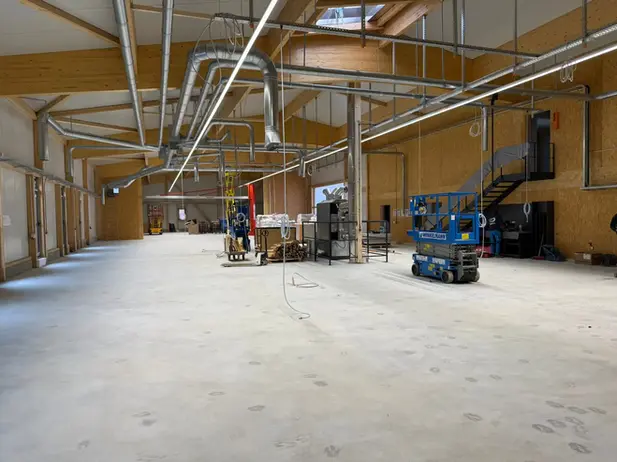

Pünktlich zum Jahresende wurden entscheidende Meilensteine erreicht: Die Bodenplatte ist fertiggestellt, der Estrich im Büro sowie im Oberflächen- und Trocknungsraum erfolgreich eingebracht. Parallel dazu konnten alle Dacharbeiten planmäßig abgeschlossen und sämtliche Regenrinnen sowie Fallrohre montiert werden.
Auch im Obergeschoss wurde der Grundstein für die nächste Bauphase gelegt. Die Personal- und Sanitärräume sind optimal vorbereitet, sodass im kommenden Jahr die Ausbaugewerke – insbesondere Elektro- und Sanitärinstallationen – nahtlos mit ihren Arbeiten starten können.

29.11.2025 - Fassaden- und Dacharbeiten abgeschlossen

In den vergangenen Wochen hat die Baustelle große sichtbare Fortschritte gemacht: Die Fassade erstrahlt nun vollständig, und auch das Hallendach mit seinen Lichtkuppeln wurde erfolgreich montiert. Parallel dazu fanden der Einbau aller Fenster, Türen und Tore statt.



Ein besonderes Highlight ist die neue Polycarbonatfassade – am Tag dezent und modern, doch in der Dunkelheit wird sie ihre volle Wirkung entfalten, wenn die beleuchtete Halle dahinter wie eine Lichtbox erscheint.



Als nächster Meilenstein steht nun das Einbringen der Bodenplatte an. Damit ist der Weg frei, um im neuen Jahr direkt mit dem Ausbau zu starten.

31.10.2025 - Holzbau abgeschlossen, Fassadenarbeiten laufen an

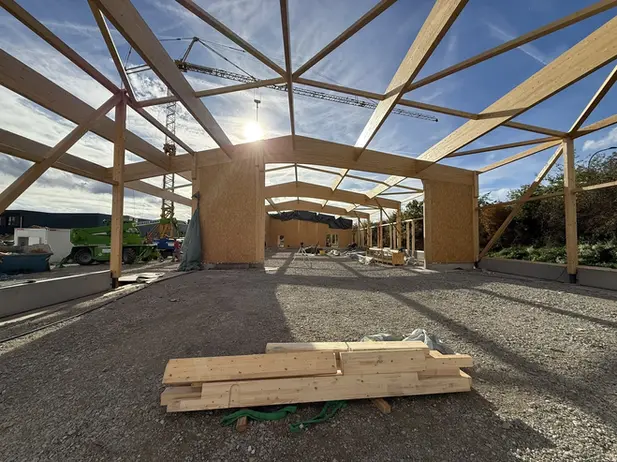

Nach mehreren intensiven und teilweise zähen Wochen ist die Montage des Holzbaus nun erfolgreich abgeschlossen – ein wichtiger Meilenstein im Projekt. Aktuell werden noch die letzten Nagelbleche montiert, um die Konstruktion endgültig zu vervollständigen.

Seit Ende Oktober ist außerdem die Fassade in Arbeit. Sie wird als moderne Sandwichpaneel-Konstruktion ausgeführt und verleiht dem Gebäude nicht nur ein ansprechendes Erscheinungsbild, sondern sorgt auch für eine effiziente Wärmedämmung und Langlebigkeit.

20.09.2025 - Startschuss für den Holzbau

Nach Fertigstellung der Streifenfundamente folgte das Einmessen der Stahlkonsolen für das Holztragwerk. In den kommenden Wochen entstehen die Dachverbände, die Wände werden montiert und die Fassadenarbeiten starten.

16.08.2025 - Gießen der Streifenfundamente

Zu Beginn der Bauarbeiten wurden zunächst die Grundleitungen verlegt. Daraufhin schüttete man das Gelände auf das erforderliche Niveau auf, um eine stabile Grundlage zu schaffen. Im Anschluss daran erfolgte der Aushub der Fundamentgräben, in die Bewehrungskörbe eingesetzt und anschließend mit Beton ausgefüllt wurden. Auf diese Weise entstanden die Streifenfundamente, die später die tragende Basis der Halle bilden.

19.06.2025 - Verlegung der Grundleitungen

Nachdem die Grundstücksfläche aufgeschottert wurde, werden nun die Grundleitungen durch das Grundstück gezogen. Parallel dazu wird an der künftigen Zufahrt gearbeitet.

12.05.2025 - Startschuss für unseren neuen Firmensitz

Die ersten Bagger rollen: momentan laufen vorbereitende Maßnahmen auf dem Baugrundstück. Der Oberboden wird abgezogen und Platz für die Bodenplatte geschafft.
